Cette semaine, Seb et Régis continuent la pose des plaques Fermacell à l'étage (cloisons des chambres) et montent la cloison du dressing de notre chambre. Ils y passeront 2.5 jours. Les Bonnet-Perrin viennent également faire pas mal de boulot sur le sanitaire (évacuation au sous-sol, finition des arrivées d'eau et des évacuations des lave-mains, des vasques et des wc suspendus, mise en place du chauffe-eau dans la salle de bain...).

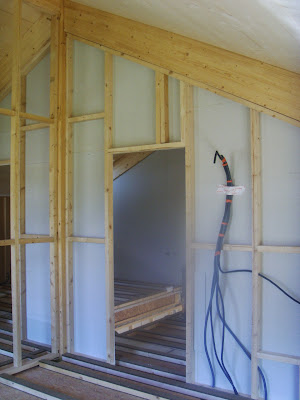

Fermacell à l'étage :
.JPG)
Cloison du dressing :
.JPG)
Samedi, nous prenons le relais en force : Nicolas attaque la maçonnerie au sous-sol (embrasures et tablettes des fenêtres et de la porte d'accès au sous-sol), Dimitri et Christian attaquent la pose du lambris de l'entrée et de la salle de bain, Eric continue l'étanchéité des pièces humides et mon père et moi continuons notre éternel plancher de l'étage (lambourdes, bandes phaltex, cellulose en vrac...).
Suite et fin du lambourdage et des bandes Phaltex... :

.JPG)
Mise en oeuvre de la cellulose en vrac. On aura passé en tout 15 sacs de 13.6 kg pour 9cm de haut environ, soit environ 25 kg /m3. Avec la première cellulose en vrac qu'on a insufflée avec Robert Guyot, on se retrouve avec environ 25cm d'épaisseur d'isolant entre le RDC et l'étage !!
Timbre d'office de la buanderie mis en place cette semaine. Après l'application du produit hydrofuge par Eric, nous n'attendons plus que la faîence :
Dimitri et Christian attaquent la pose du lambris vapo-traité (lambris Epicéa chauffé) dans la salle de bain et l'entrée. C'est très beau...


Après l'effort... :
.JPG)
.JPG)
